Projekttagebuch: Bau des neuen OGIV Lagerhauses

1. Entwurf der Pläne

März 2024

Der Startschuss für den Bau unseres neuen Lagerhauses fiel Mitte 2023, als sich unsere Mitglieder zusammensetzten, um die ersten Pläne zu entwerfen. Das alte Wasserhaus hinter dem Straßberger Fußballplatz, welches als Lagerhaus genutzt wurde,  musste aus Umweltschutzgründen abgerissen werden, aber wir ließen uns davon nicht entmutigen. Mit viel Enthusiasmus und Kreativität entstanden die ersten Skizzen für das neue Lagerhaus, das direkt gegenüber vom Straßberger Spielplatz seinen Platz finden sollte. Auf den Skizzen, die wir stolz als Fotos präsentieren, ist bereits das zukünftige Holzgebäude zu erkennen, das durch reine Eigenarbeit unserer Mitglieder errichtet wird.

2. Spatenstich

April 2024

Der 15. März 2024 markierte einen weiteren Meilenstein: den offiziellen Spatenstich. Die Bauarbeiten begannen, als der Bagger die Erde für das Fundament ausgehoben hat. Es war ein aufregender Moment, als der Kran auf dem Bauplatz ankam, bereit, bei den nächsten Schritten zu unterstützen. Trotz des kalten Wetters war die Stimmung unter den Mitgliedern, die sich freiwillig zur Mithilfe gemeldet hatten, hervorragend. Jeder packte mit an, und das gemeinsame Ziel rückte ein Stück näher.

3. Setzen der Grundplatte und Fundamentschalung

Mai 2024

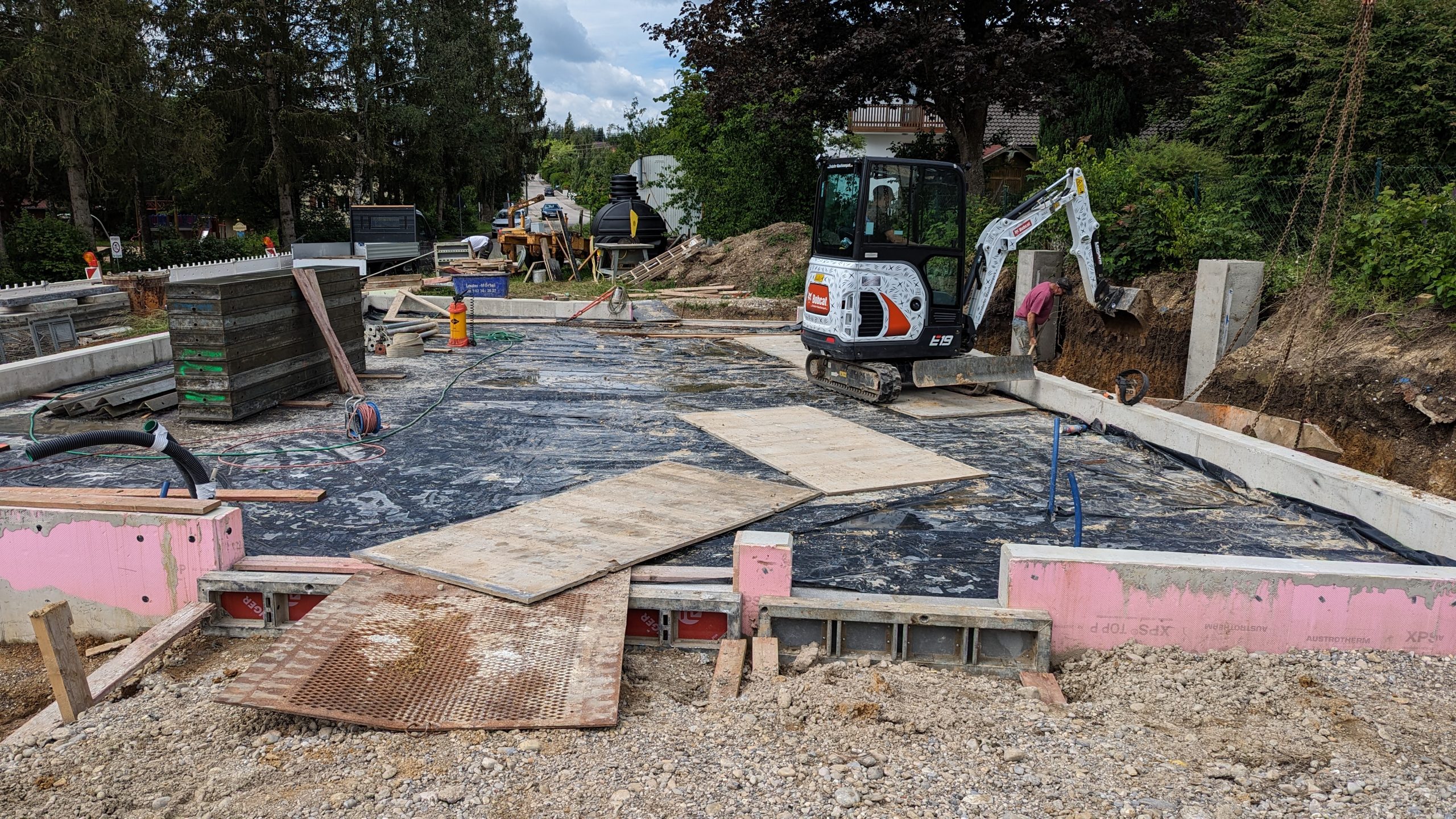

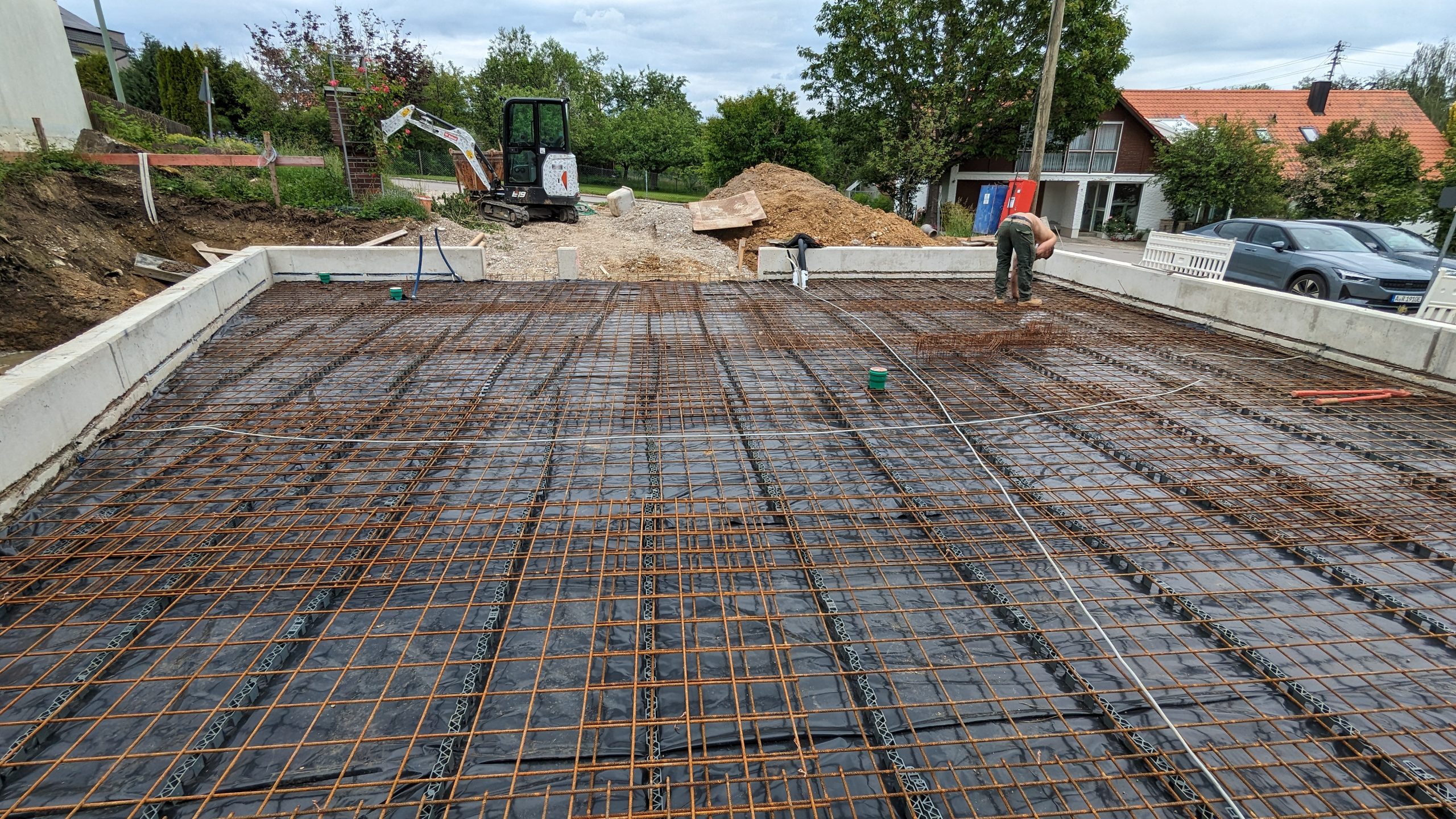

Nach der erfolgreichen Erdvorbereitung war es am 14. Mai 2024 Zeit, die Grundplatte zu setzen. Unter fachkundiger Anleitung unserer erfahrenen Mitglieder wurde das Fundament gegossen und die geschalten Wände vorbereitet. Die Arbeiten verliefen zügig und präzise, und nach getaner Arbeit standen wir stolz vor dem ersten sichtbaren Ergebnis unserer Bemühungen: einer soliden Grundlage für das neue Lagerhaus.

4. Aufstellen der Holzständerbauweise

Juni 2024

Am 10. Juni 2024 begann der spannende Teil des Projekts: das Aufstellen der Holzständerbauweise, die das Grundgerüst des neuen Lagerhauses bildet. Mit viel Engagement und Teamarbeit wurden die Holzständer aufgerichtet und verbunden. Es war beeindruckend zu sehen, wie das Grundgerüst allmählich Gestalt annahm. Die Atmosphäre auf der Baustelle war von Stolz und Zusammenhalt geprägt, und die ersten Konturen des Gebäudes wurden deutlich sichtbar.

5. Dachkonstruktion

Juni 2024

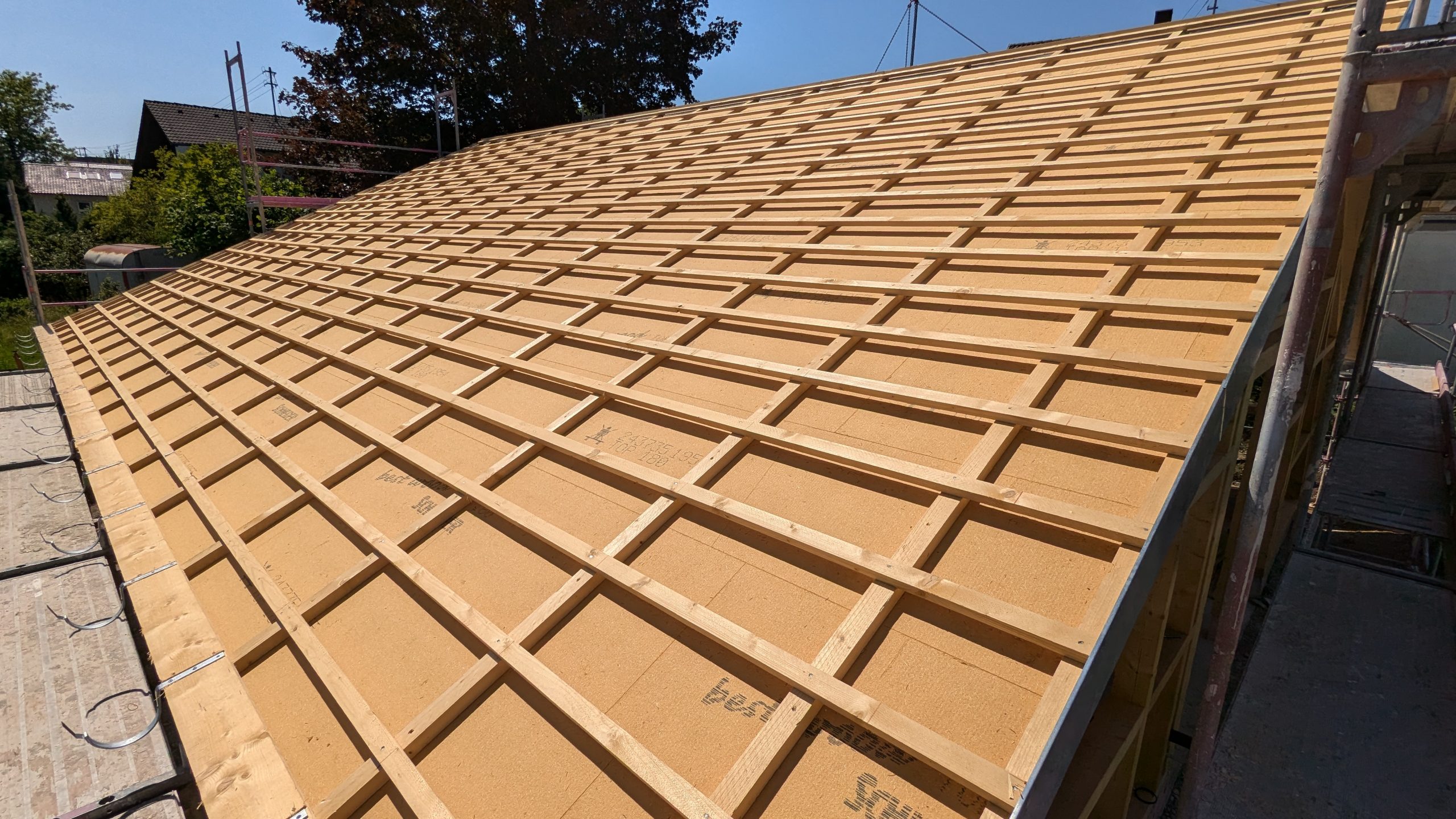

Im Juni war es dann so weit: das Dach wurde aufgesetzt. Am 27. Juni 2024 wurde die Dachkonstruktion fertiggestellt, was einen weiteren wichtigen Schritt im Bauprozess darstellte. Das Lagerhaus bekam damit seine endgültige Form, und die erste Wetterfestigkeit war sichergestellt. Es war ein kraftvoller Moment, als der letzte Balken gesetzt wurde, und alle Beteiligten konnten spüren, dass das Projekt in die entscheidende Phase eintrat.

6. Montage der Außenlatten

Juli 2024

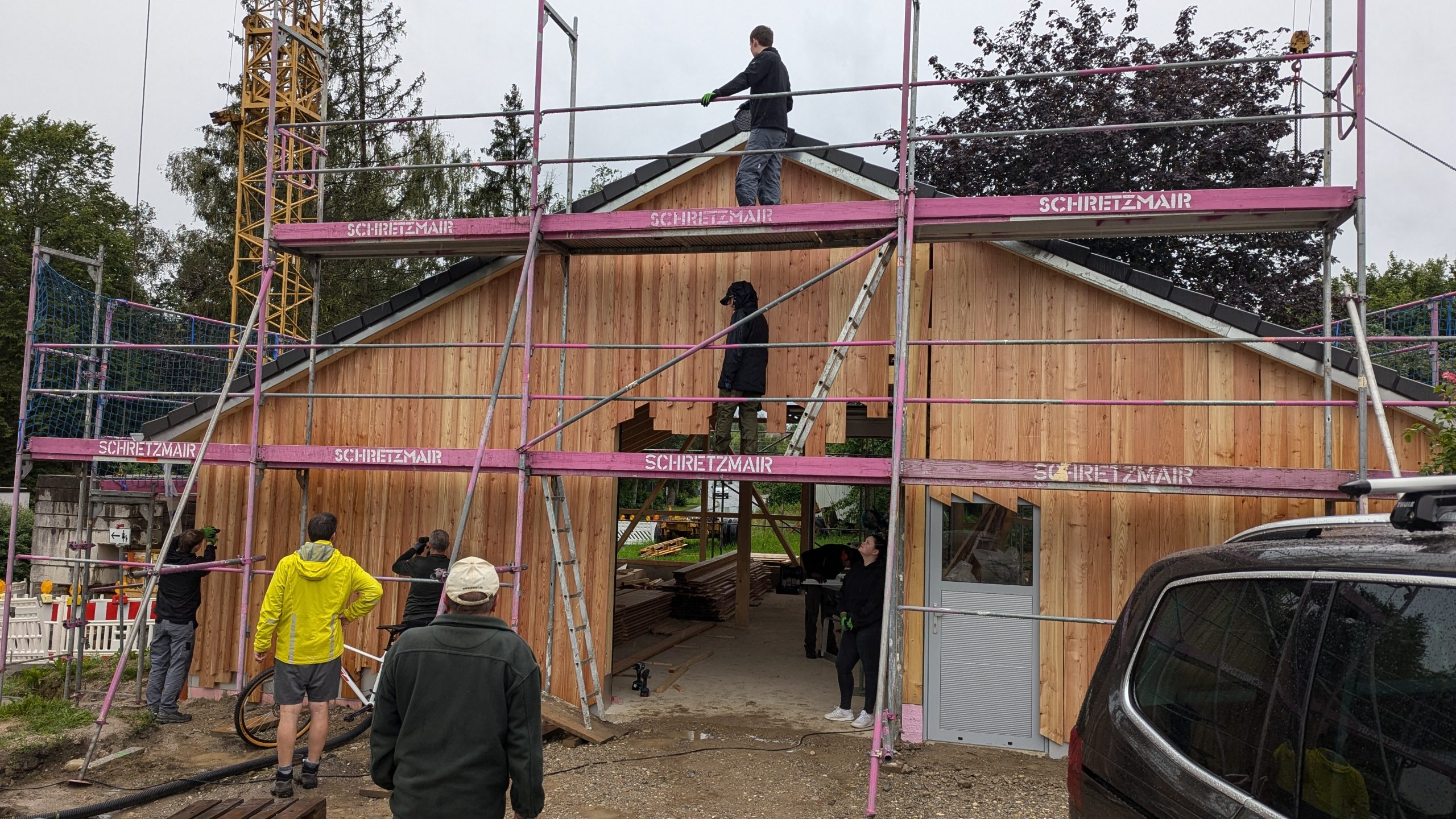

Der Juli 2024 stand ganz im Zeichen der Montage der Außenlatten, die das Gerüst umschlossen und ihm Stabilität verliehen. Die Holzkonstruktion wurde schrittweise mit Latten verkleidet, sodass das Gebäude sein charakteristisches Aussehen erhielt. Die Wände begannen zu wachsen, und man konnte sich das fertige Lagerhaus immer besser vorstellen. Mit vereinten Kräften wurden die Latten angebracht, wobei jeder Handgriff saß. Dank der guten Vorbereitung und dem unermüdlichen Einsatz aller Beteiligten verlief die Arbeit reibungslos. Mit jedem befestigten Brett wuchs die Vorfreude auf die Fertigstellung des Projekts.

7. Installation der Solaranlage

Juli 2024

Am 13. Juli 2024 stand ein weiterer bedeutender Schritt auf unserem Weg zum neuen OGIV Lagerhaus an: die Installation der Solaranlage auf dem Dach. Dieser Tag markierte nicht nur einen wichtigen Fortschritt im Bauprozess, sondern auch einen großen Schritt in Richtung Nachhaltigkeit und Energieeffizienz für unseren Verein.

Die Solarpaneele wurden mit äußerster Präzision auf dem Dach montiert und ausgerichtet, um die maximale Sonnenausbeute zu gewährleisten. Die Entscheidung, das neue Lagerhaus mit einer Solaranlage auszustatten, war eine bewusste Wahl für die Zukunft. Durch die Nutzung erneuerbarer Energien können wir die Betriebskosten des Lagerhauses senken und gleichzeitig einen Beitrag zum Umweltschutz leisten – ein Anliegen, das uns als Obst- und Gartenbauverein besonders am Herzen liegt.

8. Innenausbau

August 2024

Der August 2024 markierte den Beginn des Innenausbaus, der das Gebäude seiner endgültigen Nutzung ein Stück näherbrachte. Nachdem die Außenarbeiten erfolgreich abgeschlossen waren, konzentrierten sich die Arbeiten nun auf den Innenraum. Zwischenwände wurden eingezogen und mit Verkleidungen versehen. Gleichzeitig begann die Verlegung der elektrischen Leitungen, um später eine reibungslose Stromversorgung zu gewährleisten.

Schritt für Schritt wurden auch Böden vorbereitet und erste Einbauten vorgenommen. Hand in Hand arbeiteten die Helfer, um den Innenraum funktional und gleichzeitig ansprechend zu gestalten. Mit jedem neuen Arbeitsschritt konnte man das zukünftige Lagerhaus mehr und mehr als einen voll nutzbaren Raum erkennen. Dank der guten Koordination und der engagierten Mitarbeit ging die Arbeit zügig voran, sodass man dem Ziel der Fertigstellung immer näher kommt.

9. Hebauf

September 2024

Der September 2024 stand ganz im Zeichen des Hebauf-Fests, ein bedeutender Meilenstein im Bauprojekt der neuen Lagerhalle. Mit dem traditionellen Hebauf wurde der Abschluss des Rohbaus gefeiert. In Anwesenheit der Bauhelfer, Vereinsmitglieder und Unterstützer wurde wurde eine Ansprache vom ersten Vorstand gehalten.

Das Fest markierte einen wichtigen Moment des Innehaltens, um die bisherigen Fortschritte zu würdigen. Dank des unermüdlichen Einsatzes aller Beteiligten und der reibungslosen Zusammenarbeit konnte der Bau bis zu diesem Punkt ohne größere Verzögerungen voranschreiten. Bei Speis und Trank wurde anschließend gemeinsam gefeiert, wobei die Vorfreude auf die endgültige Fertigstellung der Lagerhalle in der Luft lag.

Mit dem Hebauf beginnt nun der Endspurt, in dem der Innenausbau und die letzten Arbeiten an der Fassade im Mittelpunkt stehen.

10. Einbau Küche und WC

Mit dem Innenausbau haben wir einen weiteren entscheidenden Schritt in unserem Bauprojekt erreicht. Im Februar 2025 begannen die Arbeiten an der Raumgestaltung, die unser Bauvorhaben allmählich in ein wohnlichen und funktionalen Stadel verwandeln.

Zunächst wurden die Wände mit Holz und Spindeln verkleidet, um den Räumen ein frisches und modernes Aussehen zu verleihen. Hierfür wurde das Holz aus dem alten Lagerhaus verbaut. Die Wahl der Materialien und Farben erfolgte mit Blick auf Langlebigkeit und ein harmonisches Gesamtbild.

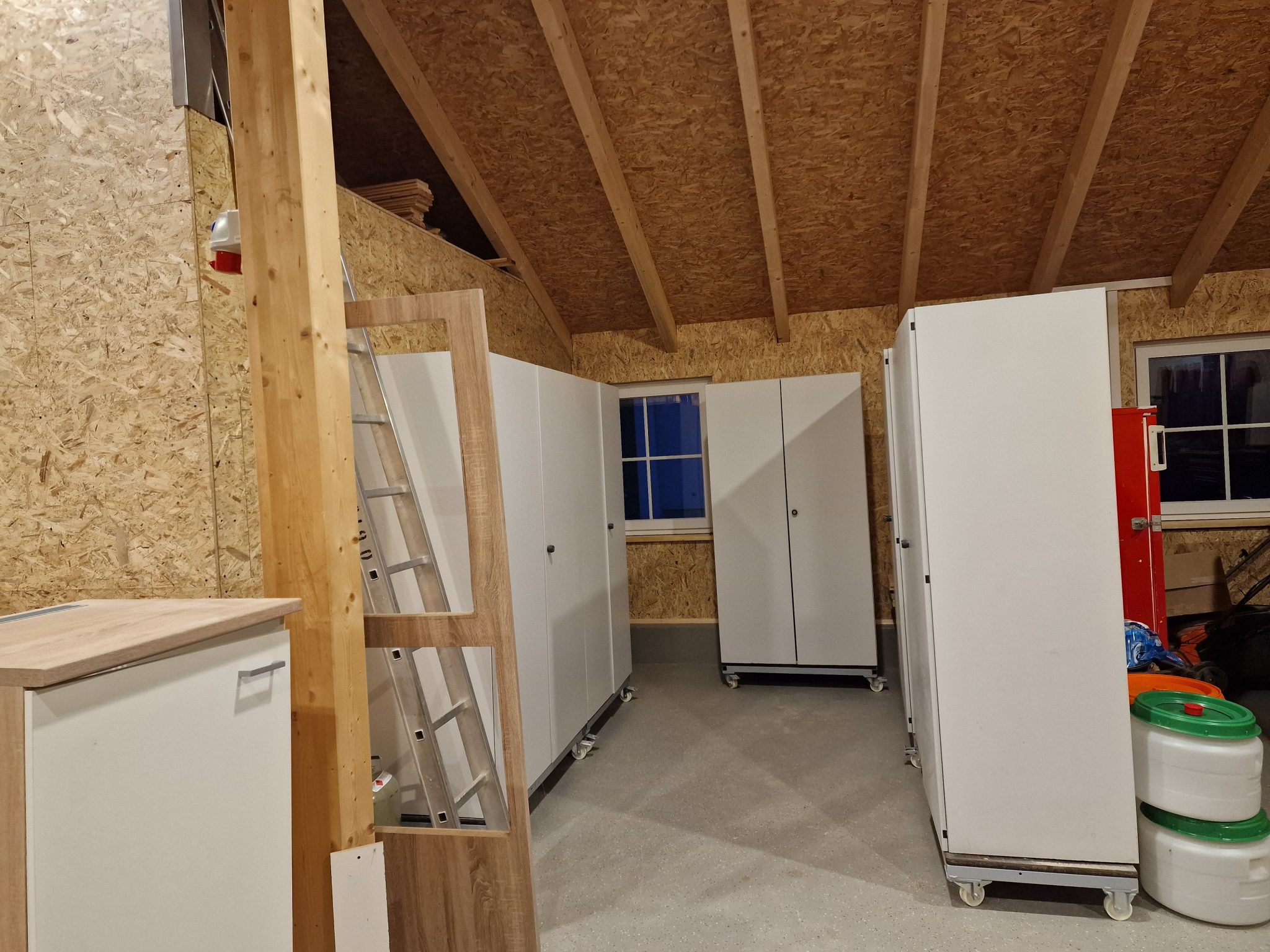

Ein besonderer Meilenstein war der Einbau der Küche. Die einzelnen Module wurden mit hoher Präzision durch Franz Jakob und Christoph Ritter montiert, um eine optimale Nutzung des vorhandenen Platzes zu gewährleisten. Die Arbeitsplatten, Schränke und Elektrogeräte wurden sorgfältig installiert, sodass die Küche nun bereit für den Alltagseinsatz ist.

Gleichzeitig wurde das Badezimmer fertiggestellt. Die Sanitäranlagen, bestehend aus Waschbecken und WC, wurden fachgerecht installiert. Mit der Fertigstellung des Badezimmers ist nun ein weiterer zentraler Bereich des Stadels bereit zur Nutzung.

Mit diesen Fortschritten nimmt unser Bauprojekt immer mehr Gestalt an. Der Innenausbau sowie der Einbau der Küche und des Badezimmers markieren einen bedeutenden Schritt in Richtung Fertigstellung – und lassen die Vorfreude auf die baldige Nutzung weiter wachsen.

Ausblick

Die Arbeiten am Lagerhaus schreiten zügig voran, und wir sind zuversichtlich, dass wir bald die letzten Handgriffe erledigen können. Der Zusammenhalt und die Einsatzbereitschaft unserer Mitglieder haben dieses Projekt möglich gemacht. Wir freuen uns darauf, das fertige Lagerhaus einweihen zu können und sind stolz auf das, was wir gemeinsam geschaffen haben.

Doch bevor wir unser gemeinsames Werk vollenden können, liegen noch ein paar Arbeiten wie Fertigstellung Innenausbau und Außenanlagen vor uns. Hier müssen noch diverse Arbeiten erledigt werden wie Einbau von Regalen und die Einrichtung von Lagermöglichkeiten sowie Pflastern von Wegen und Anlegen der Grünflächen.

Wir sind zuversichtlich, dass wir auch diese letzte Etappe mit dem gleichen Elan und Gemeinschaftsgeist meistern werden, der uns bisher so erfolgreich vorangebracht hat. Dabei sind wir auf die tatkräftige Unterstützung unserer Mitglieder angewiesen.

Helfende Hände gesucht!

Wenn du Zeit und Lust hast, dich zu beteiligen, freuen wir uns sehr über deine Mithilfe. Jede helfende Hand ist willkommen, egal ob du handwerklich begabt bist oder einfach nur anpacken möchtest – zusammen schaffen wir das!

Bitte melde dich bei unserem Baukoordinator Franz Jakob unter 0151 26021695 oder komm einfach beim nächsten Arbeitseinsatz vorbei. Gemeinsam werden wir das Lagerhaus fertigstellen und bald stolz auf unser gemeinsames Werk blicken können.

Wir danken euch schon jetzt für eure Unterstützung und freuen uns auf die letzten Schritte dieses großartigen Projekts!
